15 iulie 2025

Despre faza 1:

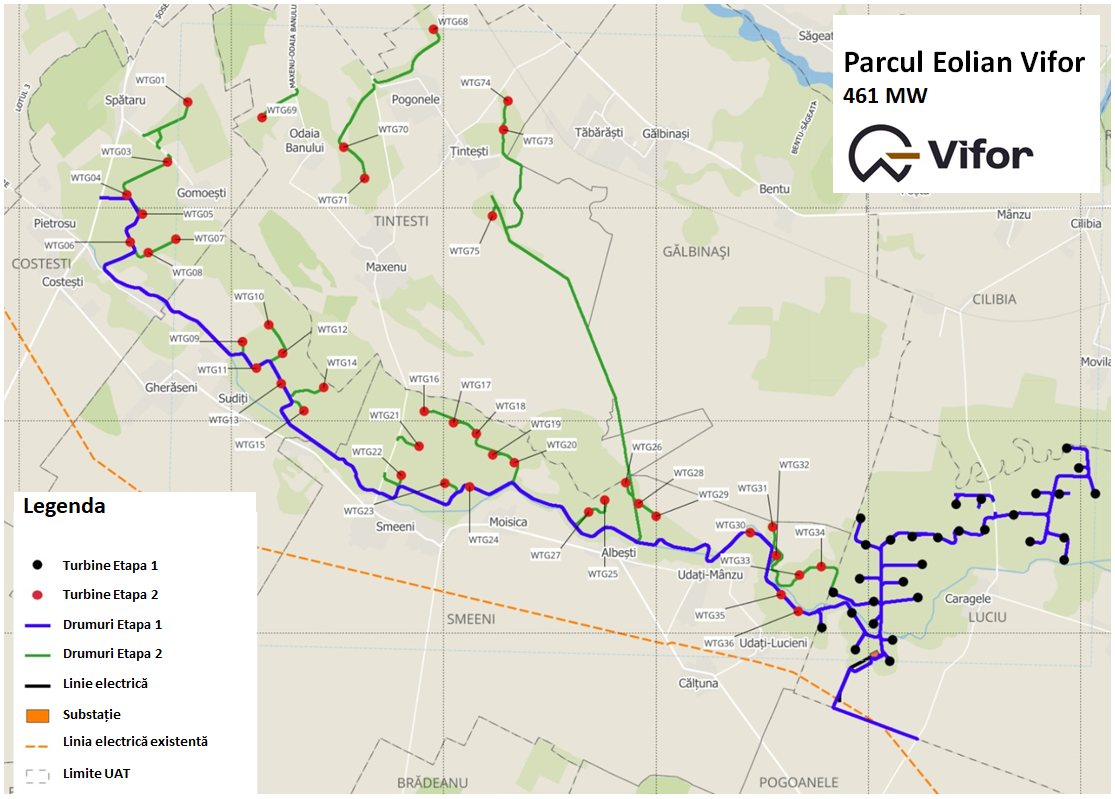

Prima fază a parcului eolian Vifor va instala o capacitate de 192 MW și este programată să fie pusă în funcțiune în decembrie 2025. Amenajarea, care este situată în comuna Luciu, include construirea unei stații de transformare de 400/33 kV și instalarea a 30 de turbine eoliene Vestas V162, fiecare cu o capacitate de 6,4 MW și o înălțime a turnului de 166 de metri.

Proiectul implică, de asemenea, lucrări extinse de infrastructură, inclusiv conectări la rețeaua electrică, drumuri de acces (inclusiv în Smeeni, Gherăseni și Costești), podețe și construirea a două poduri peste râul Călmățui.

Lucrări finalizate până în prezent:

Proiectul a înregistrat progrese semnificative, fiind construiți peste 30 de kilometri de drumuri noi, toți accesibili publicului. 9 dintre cele 30 de fundații pentru turbinele eoliene au fost deja finalizate și sunt pregătite pentru instalare. De asemenea, cele două poduri peste râul Călmățui, situate la Caragele și Udați Manzu, au fost finalizate.

În plus, au fost montați 8 stâlpi pentru linia electrică aeriană de 400 kV, iar fundațiile și instalarea echipamentelor pentru stația de transformare 33/400 kV au fost, de asemenea, finalizate.

Următorii pași:

Următorii pași pentru Faza 1 includ transportul componentelor pe ruta Buzău–Maxenu–Smeeni–Luciu, urmat de finalizarea fundațiilor rămase pentru turbine și instalarea efectivă a turbinelor eoliene.

Despre Etapa 2 a proiectului Vifor

A doua etapă a parcului eolian Vifor va însemna adăugarea a încă 42 de turbine, crescând capacitatea totală a proiectului la 461 MW. Turbinele vor fi amplasate în comunele Smeeni, Gherăseni, Costești și Țintești (21 în Smeeni, 7 în Gherăseni, 7 în Costești și 7 în Țintești).

Etapa 2 va include, de asemenea, construirea infrastructurii de racordare la rețeaua electrică și a drumurilor de acces, precum și poduri și podețuri, necesare atât pentru construcție, cât și pentru mentenanța pe termen lung.

Construcția fazei 2 este prevăzută să înceapă în toamna anului 2025, iar punerea în funcțiune a întregului proiect este programată pentru aprilie 2027.

Rămâneți pe recepție pentru viitoarele actualizări!

Pe măsură ce încep următoarele etape, vă vom ține la curent cu articole și știri actualizate în timp util chiar aici.
Rămâneți conectați pentru cele mai recente evoluții și informații.
